Kútfúrás menete: mi történik a folyamat során lépésről lépésre?

Kútfúrás menete: mi történik a folyamat során lépésről lépésre?

  • Kútfúrás

A kútfúrás menete öt jól elkülöníthető lépésből áll: feltáró fúrás és geofizikai mérés, béléscsövezés és cementezés, a végleges fúrás és kavicsolás, a szivárgás elzárása, majd a kompresszorozás és próbaszivattyúzás — ideális körülmények között mindez egyetlen nap alatt elvégezhető.

Utolsó frissítés: 2026. július

Legfontosabb tudnivalók

  • A tényleges fúrás előtt feltáró fúrás és geofizikai mérés dönti el, hol lesz a legjobb vízhozam — nem a végleges lyukat fúrják meg elsőre.
  • A kút végleges kiépítése béléscsövezésből, kavicsolásból és cementezésből áll, nem csak a lyuk kifúrásából.
  • A folyamat egyik utolsó lépése a kompresszorozás (levegős átöblítés) és a próbaszivattyúzás — ez ugyanaz a szolgáltatás, amit később karbantartásként is igénybe vehetsz.
  • Ideális körülmények között a teljes folyamat egyetlen nap alatt elvégezhető, de a mélységtől és a talaj típusától függően ez eltérhet — kavicsos talaj más módszert igényel.
  • Csak megfelelő szakirányú végzettséggel és hatósági jogosultsággal rendelkező szakember végezheti szakszerűen a kiépítést — ez nem csak jogi, hanem minőségi kérdés is.
  • A teljes, csomagban számított költség (fúrás + szivattyú + dokumentáció/vízvizsgálat + vízkezelő berendezés + kiszállás) egy 30-50 méteres kútnál 1 140 000 Ft-tól akár 2 000 000 Ft-ig terjedhet — ez jóval több, mint a puszta méterenkénti fúrási díj.
  • A szakszerű béléscsövezés és kavicsolás hiánya az, ami miatt homokos víz kerülhet a szivattyúba, és tönkreteheti azt — ez az egyik legfontosabb minőségi különbség egy jól és egy rosszul kivitelezett kút között.

Mi történik, mielőtt a fúrás egyáltalán elkezdődik?

A kútfúrás menete nem a fúrással kezdődik, hanem a cél pontos meghatározásával: háztartási, öntözési vagy ipari felhasználásról van-e szó, mert ez befolyásolja a szükséges mélységet, kapacitást és a kút helyének kiválasztását. Ezután egy kisebb átmérőjű feltáró fúrás következik, amit geofizikai méréssel párosítanak, hogy pontosan meghatározzák, hol és milyen mélyen húzódik a legjobb vízhozamú vízadó réteg. Csak ez után döntik el, hova és milyen mélyre érdemes a végleges kutat kiépíteni.

Hogyan bővül a próbafúrás végleges kúttá?

A feltáró furatot kibővítik, majd béléscsövet (általában PVC) helyeznek bele, amit azonnal lecementeznek. Ezután a béléscső méretének megfelelő, nagyobb átmérőjű végleges fúrás következik — ez az a lépés, ahol a kút a majdani szivattyúhoz illeszkedő tényleges méretét megkapja.

Mi az a kavicsolás és cementezés, és miért számít ennyire?

A csövezés után a cső körüli teret megfelelő szemcseméretű kaviccsal töltik fel (kavicsolás), majd a felszín közelében cementezéssel zárják le. Ez a lépés nem esztétikai kérdés: a szakszerű kavicsréteg akadályozza meg, hogy homokos, szemcsés víz kerüljön a szivattyúba, ami hosszú távon tönkreteheti azt. A cementezés egyben minden szivárgást és felszíni szennyeződést is elzár — ez ugyanaz az elv, mint amit a kútfúrás engedélyeztetéséről szóló cikkünkben az első vízzáró réteg védelme kapcsán is említettünk.

Miért van szükség kompresszorozásra és próbaszivattyúzásra a végén?

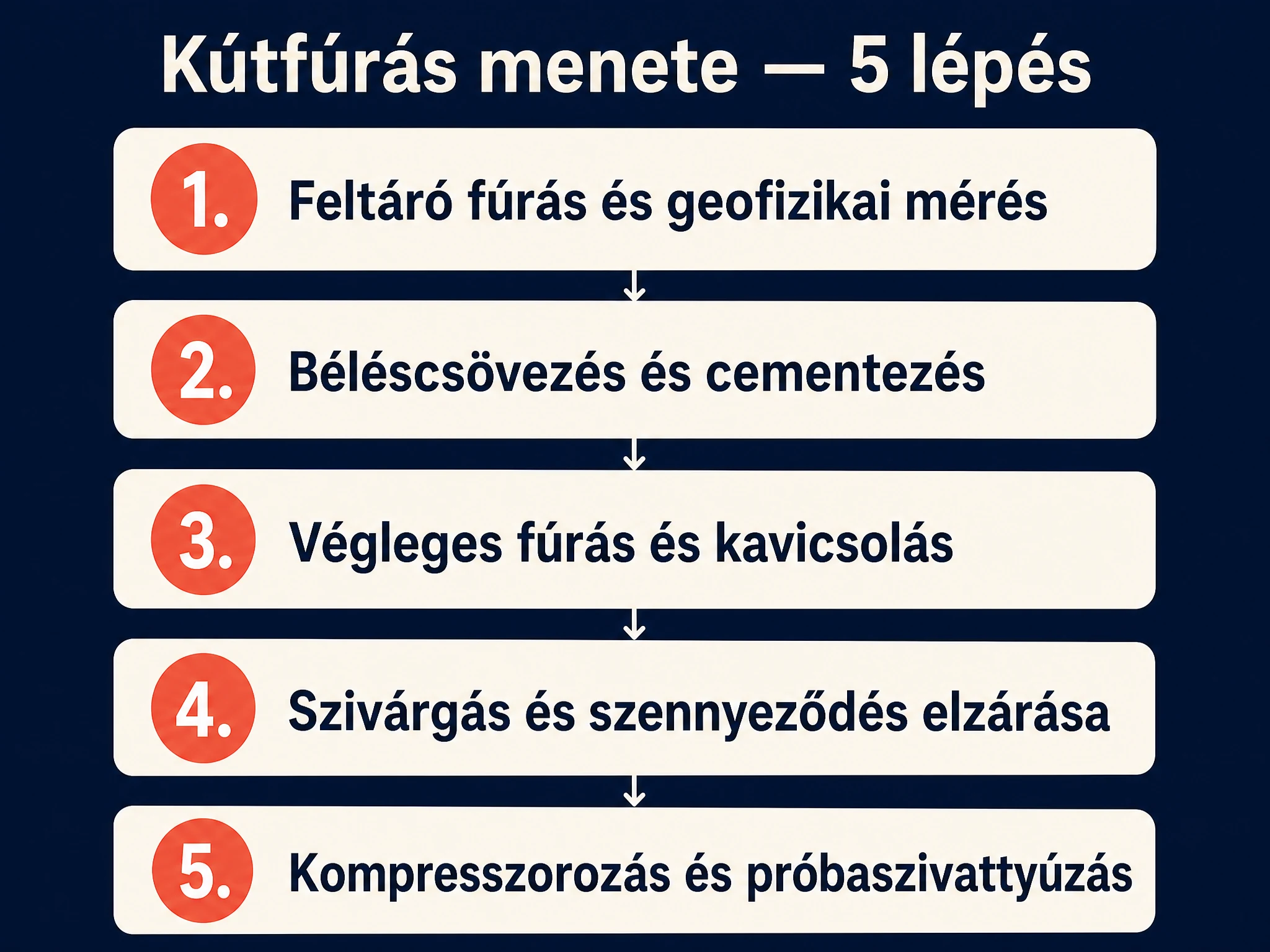

Kútfúrás menete 5 lépésben: feltáró fúrás és geofizikai mérés, béléscsövezés és cementezés, végleges fúrás és kavicsolás, szivárgás és szennyeződés elzárása, kompresszorozás és próbaszivattyúzás

A kiépítés utolsó lépése a kompresszorozás: sűrített levegővel átöblítik a kutat, hogy a fúrás során keletkezett finom üledék és iszap kikerüljön a vízadó rétegből, majd próbaszivattyúzással ellenőrzik, hogy a kút ténylegesen úgy működik-e, ahogy elvárható. Érdemes tudni, hogy ez a lépés nem csak egyszeri kiépítési feladat — a kút kompresszorozása később, évekkel a fúrás után is szükségessé válhat, ha a kút hozama csökken vagy a víz zavarossá válik, ugyanazzal a technikával.

Mennyi ideig tart a kútfúrás, és mitől függ ez?

Ideális körülmények között — megfelelő talaj, nem túl nagy mélység — a teljes folyamat egyetlen nap alatt elvégezhető. A tényleges időtartam ugyanakkor a tervezett mélységtől és a talaj összetételétől függ: kavicsos talaj esetén más fúrási módszerre lehet szükség, ami meghosszabbíthatja a munkát. Ezért egy pontos, telekre szabott időbecslést csak a helyszíni felmérés és a talajvíz- és rétegvíz-térképek ismeretében lehet adni.

Ki végezheti el szakszerűen a kútfúrást?

Csak olyan szakembert vagy vállalkozást érdemes megbízni, aki rendelkezik a fúrt kutak szakszerű kiépítéséhez szükséges szakirányú végzettséggel és a jelenleg illetékes vízügyi hatóság által elismert jogosultsággal. Ez nemcsak jogi, hanem minőségi kérdés is: egy kontármunkával kiépített kút — akár engedélyeztetve is — hosszú távon szivárgási, vízminőségi vagy hozamproblémákat okozhat. A JóSzaki kútfúró szakember-keresőjében profil és értékelések alapján lehet választani.

Mennyibe kerül a teljes folyamat, nem csak a fúrás?

A puszta méterenkénti fúrási díj — amiről a JóSzaki kútfúrás árak oldalán írtunk — csak egy része a teljes költségnek. Egy iparági, 20 hazai kútfúró vállalkozás díjazását összegző elemzés szerint egy 30-50 méteres kút teljes, csomagban számított költsége az alábbi tételekből áll össze:

KöltségtételJellemző ár
Fúrási munkadíj450 000-550 000 Ft
Szivattyú beszerzése80 000-120 000 Ft
Dokumentáció és vízvizsgálat80 000-120 000 Ft
Vízkezelő berendezés450 000-1 200 000 Ft
Kiszállási díj80 000-120 000 Ft
Összesen (30-50 méteres kút)1 140 000-2 000 000 Ft
Fontos: a vízkezelő berendezés (szűrés, vas-/mangántalanítás stb.) a legnagyobb bizonytalansági tényező a teljes költségben — ha a helyi víz eleve tiszta, ez a tétel jelentősen csökkenthető vagy akár el is hagyható.

Miben különbözik ez a házilagos módszertől?

A fent leírt öt lépés (feltáró fúrás, béléscsövezés, kavicsolás/cementezés, szivárgáselzárás, kompresszorozás+próbaszivattyúzás) az, ami egy házilagos kútfúrásnál jellemzően hiányosan vagy egyáltalán nem valósul meg — nem azért, mert a barkács módszer rossz szándékú, hanem mert a megfelelő kavicsolás és cementezés speciális anyagot és tapasztalatot igényel. Éppen ez a különbség az oka annak, hogy a rosszul kivitelezett kutaknál gyakori a homokos víz és a beomlás — nem maga a lyuk kifúrása a nehéz rész, hanem a szakszerű kiépítés.

Szeretnél szakembert a kútfúráshoz?

A JóSzaki kútfúró szakember-keresőjében profil és értékelések alapján találhatsz megbízható vállalkozót, a kútfúrás árak oldalunkon pedig a 2026-os méterenkénti árakat is megnézheted. Meglévő kúthoz a kúttisztítás és a kút kompresszorozás is szakembert igényel.

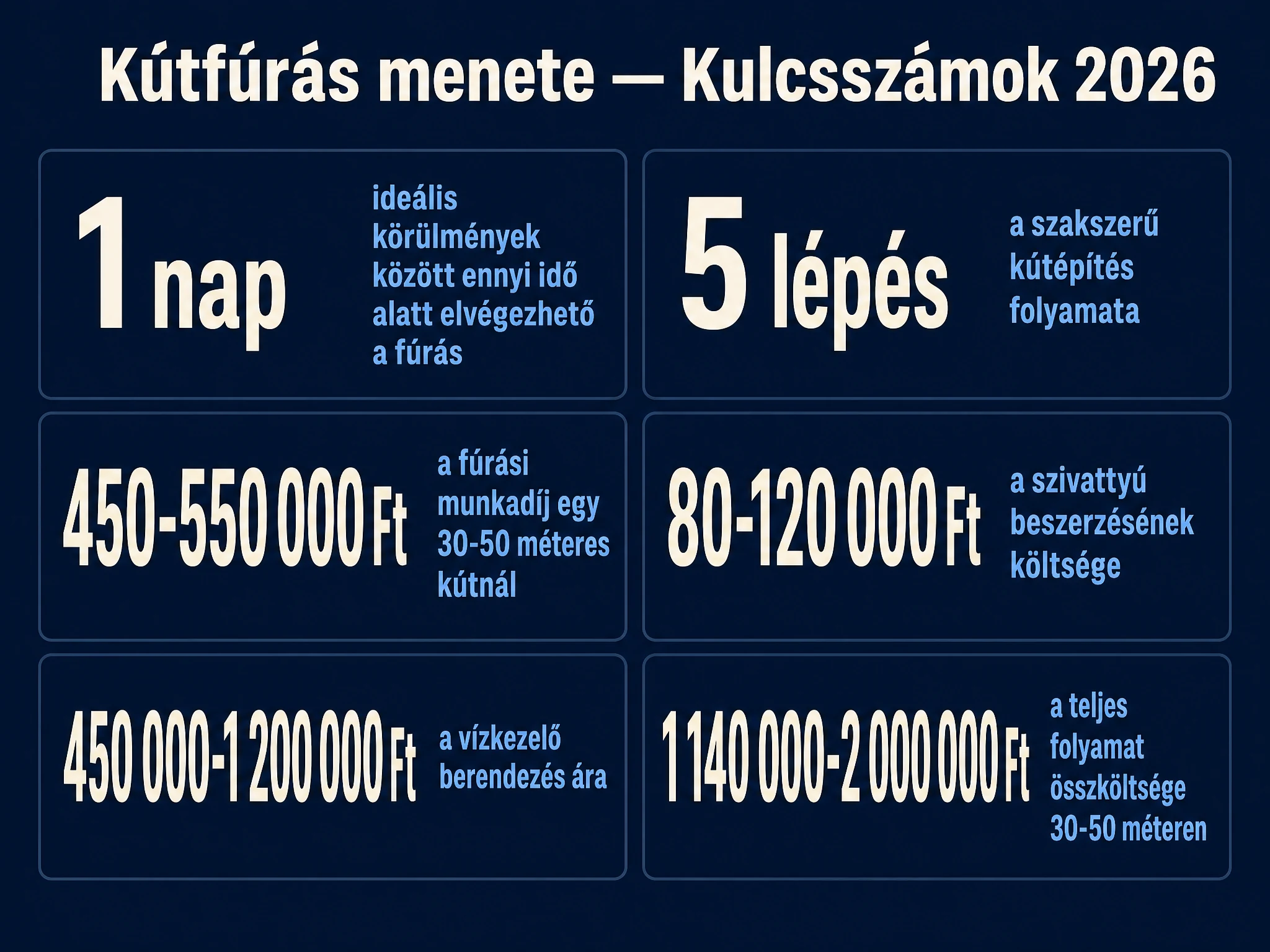

Kútfúrás menete kulcsszámok 2026: 1 nap ideális fúrási idő, 5 lépéses folyamat, 450-550000 forint fúrási munkadíj, 80-120000 forint szivattyú, 450000-1200000 forint vízkezelő berendezés, 1140000-2000000 forint teljes költség

Gyakori kérdések a kútfúrás menetéről

Meddig tart egy kútfúrás?

Ideális körülmények között egyetlen nap alatt elvégezhető, de a tervezett mélységtől és a talaj összetételétől függően ez eltérhet — kavicsos talaj más módszert és több időt igényelhet.

Mit jelent a kavicsolás?

A béléscső körüli tér feltöltése megfelelő szemcseméretű kaviccsal, ami megakadályozza, hogy homokos, szemcsés víz kerüljön a szivattyúba, és véd a felszíni szennyeződéstől.

Miért kell kompresszorozni a kutat a fúrás után?

A kompresszorozás sűrített levegővel átöblíti a kutat, eltávolítva a fúrás során keletkezett finom üledéket — ez a lépés később, évekkel a fúrás után karbantartásként is szükségessé válhat.

Ki végezheti el szakszerűen a kútfúrást?

Csak szakirányú végzettséggel és a jelenleg illetékes vízügyi hatóság által elismert jogosultsággal rendelkező szakember vagy vállalkozás — ez minőségi garanciát is jelent, nem csak jogi megfelelést.

Mennyibe kerül a teljes kútfúrási folyamat, nem csak a méterenkénti ár?

Egy 30-50 méteres kútnál a teljes, csomagban számított költség (fúrás, szivattyú, dokumentáció, vízkezelő berendezés, kiszállás) 1 140 000-2 000 000 Ft körül alakulhat — jóval több, mint a puszta méterenkénti fúrási díj.

Mi a különbség az öblítéses és a csigás (auger) fúrás között?

Az öblítéses módszer vizet használ a fellazított talaj felszínre hozatalához, míg a csigás fúrás öblítőfolyadék nélkül, mechanikusan távolítja el a földet — ez utóbbi vízhiányos vagy fagyos időszakban is használható.

Mi történik, ha kavicsos talajba ütközöm fúrás közben?

A kavicsos talaj más fúrási módszert igényel, mint a sima öblítéses eljárás — ez meghosszabbíthatja a munkát és befolyásolhatja a végső költséget, ezért egy tapasztalt szakember helyszíni felmérése itt különösen fontos.

Módszertan: a technikai folyamatleírás (feltáró fúrás, béléscsövezés, kavicsolás, kompresszorozás) hazai szakportálok (viz-kutfuras.info, tenderterv.hu) technikai leírásaiból származik. A teljes-költség bontás egy 20 hazai kútfúró vállalkozás díjazását összegző iparági elemzésből (hovege.hu) való, elkülönítve a JóSzaki saját, méterenkénti árazási adatától. Reddit-kutatás ehhez a cikkhez nem volt szükséges, mivel a technikai folyamat hazai szakportálokból megbízhatóan és részletesen dokumentált.

Források: Öblítéses kútépítés folyamata — tenderterv.hu · Viz-kutfuras.info — a kútfúrás folyamata · Kútfúrás árai és rejtett költségei 2026 — hovege.hu

Kapcsolódó tevékenységek:

  • Kútfúrás
  • Kút tisztítás
  • kút kompresszorozás

További hasznos tippek? Iratkozz fel hírlevelünkre!

Ha szeretnél naprakész és jól értelmezhető információkat kapni a fenti témában, iratkozz fel hírlevelünkre! Szakmai tanácsok, tippek és inspirációk, amelyekkel otthonodat még szebbé varázsolhatod – valós, hazai példákkal, szakembereink több évtizedes tapasztalatával.
